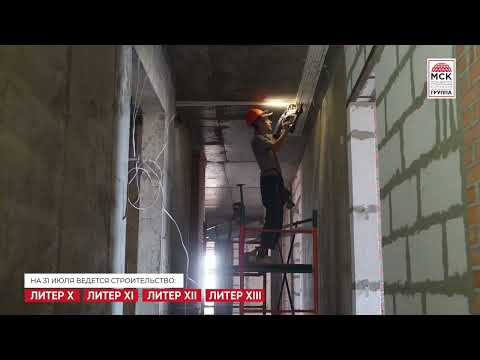

На 31 июля в ЖК «Легенда Ростова» продолжаются сварочные и монтажные работы по обвязке трубопроводов и оборудования котлов. Смонтирована блочная распределительная трансформаторная подстанция на вводе силового питающего кабеля. Установлены трансформаторные подстанции внутриплощадочных питающих электросетей. Ведутся работы по прокладке наружной канализации от литеров 12,13 и литеров 10,11.
В Литере 13 осуществляется монтаж металлопластиковых конструкций 17-го этажа. Завершена кирпичная кладка Секции 1. Ведется кирпичная кладка 21-го этажа. Производятся работы по монтажу внутренних электрических и слаботочных систем. Выполняются штукатурные работы мест общего пользования со 2-го по 16-й этаж. Завершены работы по монтажу лифтов, проводятся пусконаладочные работы.
В Литере 12 продолжается установка металлопластиковых конструкций 16-го этажа. Производятся работы по монтажу внутренних электрических и слаботочных систем. Ведется штукатурка стен в местах общего пользования со 2-го по 4-й этаж. Осуществляется монтаж стояков водоснабжения и канализации. Выполняется укладка разводки отопления в местах общего пользования. Монтируются системы вентиляции и дымоудаления в подземной парковке. Прокладываются кабельные трассы слаботочных систем и электроснабжения. Завершается монтаж лифтового оборудования и дверей лифтовых шахт.
В Литере 11 производятся установка металлопластиковых конструкций окон и остекление 15 этажа. Ведется монтаж транзитных систем вентиляции. Выполнена пароизоляция и теплоизоляция кровли. Производятся работы по бетонированию разуклонок пирога благоустройства для отвода воды.
В Литере 10 завершается устройство каменной кладки технического этажа Секции 1 и 21-го этажа Секции 2. Производится монтаж металлопластиковых конструкций 16-го и 17-го этажей. Осуществляются работы по монтажу внутренних электрических и слаботочных систем. Начались штукатурные работы в местах общего пользования со 2-го по 5-й этаж. Ведутся гидроизоляционные работы по перекрытию подземной парковки.
В Литере 13 осуществляется монтаж металлопластиковых конструкций 17-го этажа. Завершена кирпичная кладка Секции 1. Ведется кирпичная кладка 21-го этажа. Производятся работы по монтажу внутренних электрических и слаботочных систем. Выполняются штукатурные работы мест общего пользования со 2-го по 16-й этаж. Завершены работы по монтажу лифтов, проводятся пусконаладочные работы.
В Литере 12 продолжается установка металлопластиковых конструкций 16-го этажа. Производятся работы по монтажу внутренних электрических и слаботочных систем. Ведется штукатурка стен в местах общего пользования со 2-го по 4-й этаж. Осуществляется монтаж стояков водоснабжения и канализации. Выполняется укладка разводки отопления в местах общего пользования. Монтируются системы вентиляции и дымоудаления в подземной парковке. Прокладываются кабельные трассы слаботочных систем и электроснабжения. Завершается монтаж лифтового оборудования и дверей лифтовых шахт.
В Литере 11 производятся установка металлопластиковых конструкций окон и остекление 15 этажа. Ведется монтаж транзитных систем вентиляции. Выполнена пароизоляция и теплоизоляция кровли. Производятся работы по бетонированию разуклонок пирога благоустройства для отвода воды.
В Литере 10 завершается устройство каменной кладки технического этажа Секции 1 и 21-го этажа Секции 2. Производится монтаж металлопластиковых конструкций 16-го и 17-го этажей. Осуществляются работы по монтажу внутренних электрических и слаботочных систем. Начались штукатурные работы в местах общего пользования со 2-го по 5-й этаж. Ведутся гидроизоляционные работы по перекрытию подземной парковки.
