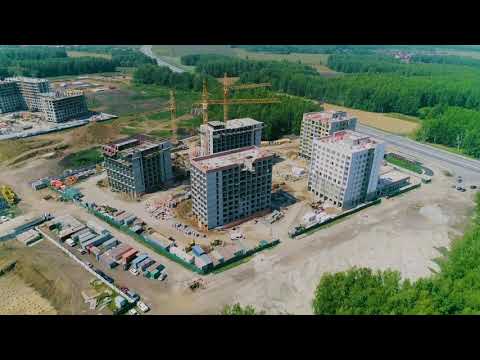

ГП-1
В июне на финальную стадию вышла каменная кладка стен из кер. блоков 190 мм и 90 мм, выполнено уже 91% и 85,3% соответственно. На стадии завершения и монтаж вентиляционных систем - 92%.
Устройство кровли выполнено на 46%.
В процессе работы по устройству спусков и приямков – 25%, а также монтаж ПВХ-конструкций – 24%.
В этом месяце начался монтаж электрики, на 01.07. выполнено 7 %.
Устройство канализации, водопровода, отопления и оштукатуривания стен также стартовали в июне, осуществлено 6 %.
По фасаду дома активно производится огрунтовка поверхности – 22,3% выполнения. На 9,6% произведено устройство армирующего слоя, с декором. Монтаж утеплителя выполнен на 14%.
ГП-2
В июне завершился монтаж ПВХ-конструкций. На 99% выполнен монтаж вентиляционных систем. Устройство спусков, приямков осуществлено на 60%.
Активно продолжается устройство кровли (28% выполнения), а также канализации, водопровода и отопления (17,2%).
В ходе работы по монтажу электрики, на 01.07 – смонтировано 40%.
Также в июне начаты работы по оштукатуриванию стен, выполнено 4%.
По фасаду произведен монтаж утеплителя на 84 %.
Финишируют работы по огрунтовке поверхности фасада - 92,6%.
На 1 июля на 63,7 % произведено устройство армирующего слоя, с декором.
Продолжаются работы по окраске поверхности, выполнено 25,3%.
Кирпичная кладка парапета пристроя выполнена на 100%
ГП-3
В процессе обратная засыпка котлована - 18% выполнения.
Наполовину, 50%, осуществлено армирование стен, плиты перекрытия 9 этажа, на 46,3% выполнено их бетонирование.
За июнь полностью завершены работы по армированию и бетонированию стен, плиты перекрытия 8 этажа.
ГП-4
Финишировали работы армирования и бетонирования стен, плиты перекрытия 1-10 этаж.
Завершен монтаж лестничных маршей.
Активно ведется работа по каменной кладке стен из кер.блоков 190 мм и 90 мм, выполнено 41% и 25% соответственно.
На 70% произведена гидроизоляция обмазочная стен цокольного этажа, на 58 % осуществлено устройство теплоизоляции.
Монтаж вентиляционных систем выполнен на 55 %.
На 64% выполнена кирпичная кладка парапета.
ГП-5
В июне полностью завершены работы по армированию стен, плиты перекрытия 6 и 7 этажа.
На 100% произведена гидроизоляция обмазочная железобетонного ростверка.
Монтаж вентиляционных систем выполнен на 6%.
В июне на финальную стадию вышла каменная кладка стен из кер. блоков 190 мм и 90 мм, выполнено уже 91% и 85,3% соответственно. На стадии завершения и монтаж вентиляционных систем - 92%.
Устройство кровли выполнено на 46%.
В процессе работы по устройству спусков и приямков – 25%, а также монтаж ПВХ-конструкций – 24%.
В этом месяце начался монтаж электрики, на 01.07. выполнено 7 %.
Устройство канализации, водопровода, отопления и оштукатуривания стен также стартовали в июне, осуществлено 6 %.
По фасаду дома активно производится огрунтовка поверхности – 22,3% выполнения. На 9,6% произведено устройство армирующего слоя, с декором. Монтаж утеплителя выполнен на 14%.
ГП-2
В июне завершился монтаж ПВХ-конструкций. На 99% выполнен монтаж вентиляционных систем. Устройство спусков, приямков осуществлено на 60%.
Активно продолжается устройство кровли (28% выполнения), а также канализации, водопровода и отопления (17,2%).
В ходе работы по монтажу электрики, на 01.07 – смонтировано 40%.
Также в июне начаты работы по оштукатуриванию стен, выполнено 4%.
По фасаду произведен монтаж утеплителя на 84 %.
Финишируют работы по огрунтовке поверхности фасада - 92,6%.
На 1 июля на 63,7 % произведено устройство армирующего слоя, с декором.
Продолжаются работы по окраске поверхности, выполнено 25,3%.
Кирпичная кладка парапета пристроя выполнена на 100%
ГП-3
В процессе обратная засыпка котлована - 18% выполнения.
Наполовину, 50%, осуществлено армирование стен, плиты перекрытия 9 этажа, на 46,3% выполнено их бетонирование.
За июнь полностью завершены работы по армированию и бетонированию стен, плиты перекрытия 8 этажа.
ГП-4
Финишировали работы армирования и бетонирования стен, плиты перекрытия 1-10 этаж.
Завершен монтаж лестничных маршей.
Активно ведется работа по каменной кладке стен из кер.блоков 190 мм и 90 мм, выполнено 41% и 25% соответственно.
На 70% произведена гидроизоляция обмазочная стен цокольного этажа, на 58 % осуществлено устройство теплоизоляции.
Монтаж вентиляционных систем выполнен на 55 %.
На 64% выполнена кирпичная кладка парапета.
ГП-5
В июне полностью завершены работы по армированию стен, плиты перекрытия 6 и 7 этажа.
На 100% произведена гидроизоляция обмазочная железобетонного ростверка.
Монтаж вентиляционных систем выполнен на 6%.
