Уважаемые друзья!
⠀
Подготовили видеоотчет по динамике строительства ЖК «Белые Росы»:
⠀
✔️Литер 1 — общая готовность составляет 85%. Ведутся работы по устройству фасада, выполняется устройство сетей водопровода, отопления и электрики. Завершаются предчистовая отделка помещений и устройство плитки в местах общего пользования. Ведутся работы по благоустройству придомовой территории и парковки.
✔️Литер 2 — общая готовность составят 57%. Ведутся работы по устройству кровли, по отделке фасада; выполняется монтаж окон и балконов.
✔️Литер 3 — общая готовность составят 47%. Практически завершены монолитные работы, продолжается устройство кровли.
✔️Литер 4 — общая готовность составляет 85%. Продолжаются работы по устройству фасада.
✔️Литер 5 — производится армирование колонн цокольного этажа.

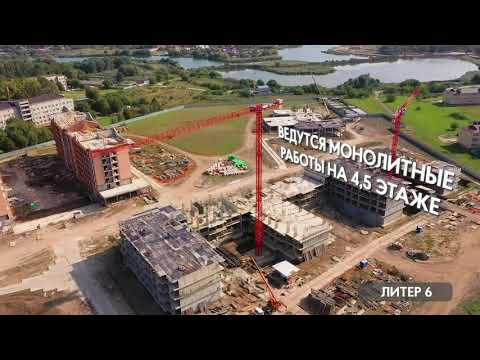

✔️Литер 6, БС 1 — ведутся монолитные работы на 5 этаже.
✔️Литер 6, БС 2 — выполнены монолитные работы на 3 этаже.
✔️Литер 6, БС 3 — выполнены монолитные работы на 3 этаже.
✔️Литер 6, БС 4 — выполнены монолитные работы на 3 этаже.
✔️Литер 6, БС 5 — ведутся монолитные работы на 4 этаже.
✔️Литер 6, БС 6 — ведутся монолитные работы на 4 этаже.
✔️Литер 6, БС 7 — ведутся монолитные работы на 3 этаже.
✔️Детский сад — общая готовность составляет 15%.
✔️Блок 1 — выполнено устройство плиты перекрытия 2 этажа.
✔️Блок 2 — производится армирование стен 2 этажа.
✔️Блок 3 — ведётся бетонирование плиты перекрытия 2 этажа.
✔️Блок 4 — производится армирование стен 2 этажа.
⠀
⠀
Подготовили видеоотчет по динамике строительства ЖК «Белые Росы»:
⠀
✔️Литер 1 — общая готовность составляет 85%. Ведутся работы по устройству фасада, выполняется устройство сетей водопровода, отопления и электрики. Завершаются предчистовая отделка помещений и устройство плитки в местах общего пользования. Ведутся работы по благоустройству придомовой территории и парковки.
✔️Литер 2 — общая готовность составят 57%. Ведутся работы по устройству кровли, по отделке фасада; выполняется монтаж окон и балконов.
✔️Литер 3 — общая готовность составят 47%. Практически завершены монолитные работы, продолжается устройство кровли.
✔️Литер 4 — общая готовность составляет 85%. Продолжаются работы по устройству фасада.
✔️Литер 5 — производится армирование колонн цокольного этажа.
✔️Литер 6, БС 1 — ведутся монолитные работы на 5 этаже.
✔️Литер 6, БС 2 — выполнены монолитные работы на 3 этаже.
✔️Литер 6, БС 3 — выполнены монолитные работы на 3 этаже.
✔️Литер 6, БС 4 — выполнены монолитные работы на 3 этаже.
✔️Литер 6, БС 5 — ведутся монолитные работы на 4 этаже.
✔️Литер 6, БС 6 — ведутся монолитные работы на 4 этаже.
✔️Литер 6, БС 7 — ведутся монолитные работы на 3 этаже.
✔️Детский сад — общая готовность составляет 15%.
✔️Блок 1 — выполнено устройство плиты перекрытия 2 этажа.
✔️Блок 2 — производится армирование стен 2 этажа.
✔️Блок 3 — ведётся бетонирование плиты перекрытия 2 этажа.
✔️Блок 4 — производится армирование стен 2 этажа.
⠀
