Подготовили видеоотчет по динамике строительства ЖК «Сказка Град»:
⠀
✔️Литер 1, БС 1 — ведутся монолитные работы: армирование и бетонирование стен 13 этажа.
✔️Литер 1, БС 2 — ведутся монолитные работ: армирование и бетонирование плиты 11 этажа.
✔️Литер 1, БС 3 — ведутся монолитные работы: армирование и бетонирование стен 11 этажа.
✔️Литер 1, БС 4 — ведутся монолитные работы: армирование и бетонирование плиты 10 этажа.
✔️Литер 2 — выполнен монтаж жилой и дождевой канализаций.
✔️Литер 2, БС 1 — ведутся монолитные работы: армирование и бетонирование стен 22 этажа. Производится устройство кладки 8 этажа (завершено на 50%).
✔️Литер 2, БС 2 — ведутся монолитные работы: армирование и бетонирование стен 22 этажа. Продолжается устройство кладки на 2-5 этажах.
✔️Литер 2, БС 3 — ведутся монолитные работы: армирование и бетонирование машинного отделения. Завершена кладка 2-9 этажей.
✔️Литер 3 — завершены монолитные работы, устройство кладки, оштукатуривание стен и монтаж оконных блоков ПВХ. Проводится установка радиаторов и коллекторов.
Выполнен монтаж водопроводной насосной станции, индивидуального теплового пункта и вентиляторов на крыше. На 80% завершены раскатка и монтаж оборудования автоматической пожарной сигнализации и систем связи, завершено устройство стяжки. Ведутся работы по монтажу дверей переходных балконов, по укладке плитки в местах общего пользования (завершено на 3-22 этажах). Выполнено устройство молдинга, монтаж лифтов и устройство кровли. Трубы наружнего водопровода и канализации подведены к зданию, прокладка кабелей завершена. Выполнена шпатлёвка стен в местах общего пользования, на этапе завершения — устройство витражей на 1 этаже (90%) и благоустройство территории (90%). В местах общего пользования выполняется окрашивание стен.
✔️БС 1.3 — завершены монолитные работы; ведётся устройство кладки кровли и парапета, установка окон ПВХ на 10-16 этажах.
✔️БС 1.4 и стилобат — завершена цементация грунтов стилобата; проводится устройство дренажной системы и разработка грунта для устройства фундамента.
✔️БС 1.1, стилобат 1.5.1 — частично завершены отделочные работы, выполнено устройство стяжки. Завершается монтаж водопроводной насосной станции, индивидуального теплового пункта и венткамер (99%), работы по устройству спринклерной системы и системы пожаротушения на стилобате выполнены в полном объеме. Ведётся монтаж автоматической пожарной сигнализации и систем связи, продолжается окрашивание стен и потолков стилобата. Радиаторы установлены в квартирах и на лестничных клетках, монтаж рабочего освещения в местах общего пользования завершён; окончена установка этажных и квартирных электрощитов. Монтаж электрощитовой выполнен, лифты смонтированы. Ведётся устройство навесного композитного вентфасада и витражей стилобата, полностью завершено устройство полов парковки стилобата; выполнен монтаж дверей. Завершена прокладка кабелей, наружные сети водоснабжения и канализации подведены к зданию. Завершено устройство витражей 1 этажа, продолжается благоустройство территории.
✔️БС 1.2, стилобат 1.5.2 — на этапе завершения кладка на стилобате; отделочные работы в квартирах выполнены на 2-20 этажах. Производится монтаж отопления и вентиляции, водоснабжения и канализации на 2-5 этажах; выполнен монтаж окон ПВХ на 2-24 этажах. Окончены работы по монтажу металлоконструкций пентхауса, ведётся устройство спринклерной системы и системы пожаротушения парковки; проводятся работы по кровле.
✔️Въездная арка — все работы по благоустройству завершены.
⠀
⠀
Подготовили видеоотчет по динамике строительства ЖК «Сказка Град»:
⠀
✔️Литер 1, БС 1 — ведутся монолитные работы: армирование и бетонирование стен 13 этажа.
✔️Литер 1, БС 2 — ведутся монолитные работ: армирование и бетонирование плиты 11 этажа.
✔️Литер 1, БС 3 — ведутся монолитные работы: армирование и бетонирование стен 11 этажа.
✔️Литер 1, БС 4 — ведутся монолитные работы: армирование и бетонирование плиты 10 этажа.
✔️Литер 2 — выполнен монтаж жилой и дождевой канализаций.
✔️Литер 2, БС 1 — ведутся монолитные работы: армирование и бетонирование стен 22 этажа. Производится устройство кладки 8 этажа (завершено на 50%).
✔️Литер 2, БС 2 — ведутся монолитные работы: армирование и бетонирование стен 22 этажа. Продолжается устройство кладки на 2-5 этажах.
✔️Литер 2, БС 3 — ведутся монолитные работы: армирование и бетонирование машинного отделения. Завершена кладка 2-9 этажей.

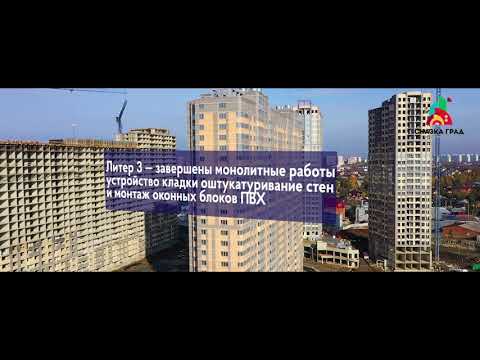

✔️Литер 3 — завершены монолитные работы, устройство кладки, оштукатуривание стен и монтаж оконных блоков ПВХ. Проводится установка радиаторов и коллекторов.
Выполнен монтаж водопроводной насосной станции, индивидуального теплового пункта и вентиляторов на крыше. На 80% завершены раскатка и монтаж оборудования автоматической пожарной сигнализации и систем связи, завершено устройство стяжки. Ведутся работы по монтажу дверей переходных балконов, по укладке плитки в местах общего пользования (завершено на 3-22 этажах). Выполнено устройство молдинга, монтаж лифтов и устройство кровли. Трубы наружнего водопровода и канализации подведены к зданию, прокладка кабелей завершена. Выполнена шпатлёвка стен в местах общего пользования, на этапе завершения — устройство витражей на 1 этаже (90%) и благоустройство территории (90%). В местах общего пользования выполняется окрашивание стен.
✔️БС 1.3 — завершены монолитные работы; ведётся устройство кладки кровли и парапета, установка окон ПВХ на 10-16 этажах.
✔️БС 1.4 и стилобат — завершена цементация грунтов стилобата; проводится устройство дренажной системы и разработка грунта для устройства фундамента.
✔️БС 1.1, стилобат 1.5.1 — частично завершены отделочные работы, выполнено устройство стяжки. Завершается монтаж водопроводной насосной станции, индивидуального теплового пункта и венткамер (99%), работы по устройству спринклерной системы и системы пожаротушения на стилобате выполнены в полном объеме. Ведётся монтаж автоматической пожарной сигнализации и систем связи, продолжается окрашивание стен и потолков стилобата. Радиаторы установлены в квартирах и на лестничных клетках, монтаж рабочего освещения в местах общего пользования завершён; окончена установка этажных и квартирных электрощитов. Монтаж электрощитовой выполнен, лифты смонтированы. Ведётся устройство навесного композитного вентфасада и витражей стилобата, полностью завершено устройство полов парковки стилобата; выполнен монтаж дверей. Завершена прокладка кабелей, наружные сети водоснабжения и канализации подведены к зданию. Завершено устройство витражей 1 этажа, продолжается благоустройство территории.
✔️БС 1.2, стилобат 1.5.2 — на этапе завершения кладка на стилобате; отделочные работы в квартирах выполнены на 2-20 этажах. Производится монтаж отопления и вентиляции, водоснабжения и канализации на 2-5 этажах; выполнен монтаж окон ПВХ на 2-24 этажах. Окончены работы по монтажу металлоконструкций пентхауса, ведётся устройство спринклерной системы и системы пожаротушения парковки; проводятся работы по кровле.
✔️Въездная арка — все работы по благоустройству завершены.
⠀
